欠料的信息,对于生产计划来是非常重要的,也是物料控制MC的重点KPI,欠料的信息发布,可以起到一个预警提醒,让团队根据欠料信息,在生产计划的预计排程内确保所有欠料都合格入仓;
对于欠料的计算,方法有非常多,系统也可以直接运算(对账务的及时性、准确性要求高),不管用什么方法,最为核心的原则是先确定生产计划排程,也就是主生产计划MPS,当MPS计划出来后,根据MPS可以发布对应排程的全部欠料,也可以发布对应3天、7天的小排程欠料;
01计算欠料需要考虑的问题:
欠料的精度要求尽可能考虑以下几点:
1.发到料号:不要只发一个名称,如果上了ERP的话,料号才是唯一值;
2.精准到天:按天汇总欠料,按订单计算欠料,具体每天,如第1天欠200,第2天欠料400,每天的需求是多少?
3.每天更新:欠料的发布最好每天更新,紧急情况下,每天多次,因为物料的情况在实际生产过程中状态的发生变化是非常快的,一定要确保欠料是最快,最及时的;
4.账务问题:欠料一定要思路在制工单的挪料、窜料,以及各种常见的账务问题,对于欠料结果一定要进行二次判定加工,一般情况下,小部分中小工厂的账务非常乱,不按单对应扣账,漏扣账,扣错账的问题一大堆;
5.资源问题:物料是否多工厂多库位?有没有线边仓(车间库位),物料是推式还是拉式?是调拨还是直接发料?在制工单已领料但未生产的等;
02计算欠料需要准备的数据:
计算欠料前需要准备的数据越详细的话,对应需要准备的数据就越多,对于每类数据都需要思考对应的逻辑,以及缺陷;古哥计算欠料一般来说从对应的系统中(无系统就手工拉),把以下数据明细表准备好;注意导数据的时候一定要确保账务相对停止;
1.生产计划:这个是最为重要,而且生产计划必须排程到生产任务号,没有生产任务号,计算欠料的精度就会降低或者难度
2.仓库资材现存量:这里需要导所有的现存量明细,注意物料的仓位选择,一些明显的仓位是不需要的,如不合格仓、待处理仓;还有就是车间现场仓,根据计算条件谨慎选择;
3.生产任务展开明细:需要计算欠料的所有生产任务的下层物料的领料明细,用来核算物料是否全部按单领用,有没有领用完成等;
4.生产任务明细表:用来判断自制件的在制量,当自制件发欠料的时候,快速找出对应的生产任务号;
5.采购订单明细表:同理用来和采购沟通的,因为直接发某个物料欠料的时候,采购部门还是需要转成物料对应的采购单号发给对应的供应商,所以MC物料控制直接把采购订单信息也填写上,这样可以大大加快跟进欠料的效率;
6.委外订单明细表:同采购订单原理;
03计算欠料需要掌握的思路:
考虑的问题和准备数据都已经全部完成,需要学习计算欠料的思路,大的方向就是:

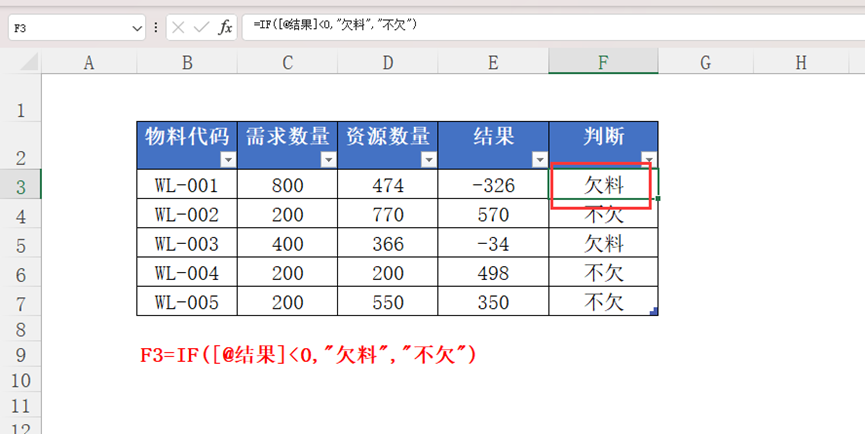

“资源数量-需求数量的结果”,如果结果是大于0,代表资源大于需求,等于0代表刚刚好,小于0,就是欠料。通俗的说法就是,大于等于0,不欠料,小于0就是欠料,对应的公式和效果如下图:
小的思路就相对比较复杂,分单个生产任务的欠料计算方式,多个生产任务的计算方式,以及通用物料的扣减顺序等;明日古哥具体分享;
,
